江西上饒發電廠2×1000MW級超超臨界機組新建工程樁基施工Ⅰ標段
1/11/2026 11:13:40 AM
江西上饒發電廠2×1000MW級超超臨界機組新建工程樁基施工Ⅰ標段工程位于江西省上饒市廣信區茶亭鎮,項目以中煤新集能源股份有限公司和國家電投集團江西電力有限公司“煤電聯營 ”模式建設,集團公司承建其一號機組及BOP(廠區輔助設施)區域的樁基工程。

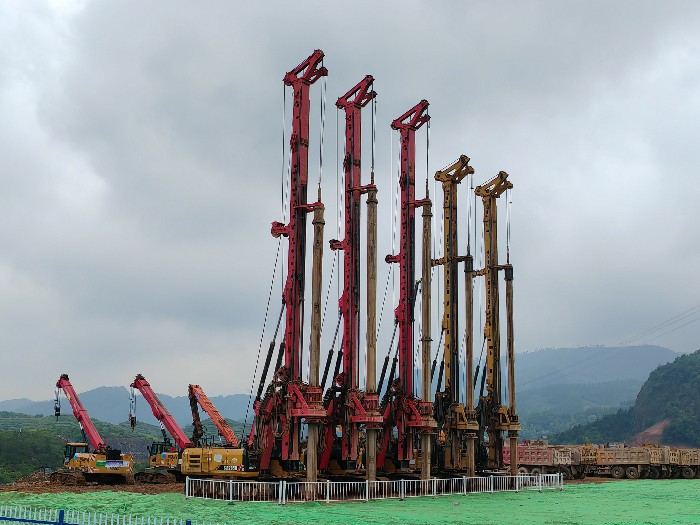

項目于2024年4月22日開工, 8月17日完工,歷時117天。共完成灌注樁975根,其中直徑600毫米樁320根,直徑800毫米樁655根,經靜載及低應變檢測,合格率100%。
施工期恰逢當地雨季,冷卻塔區域地勢低洼、排水困難。項目團隊提前開挖排水溝、配備抽水泵、鋪設鋼板通道,實現雨天基本不停工。此外,場地為開山回填區,回填深度達10米且石塊巨大,導致鉆進困難且混凝土充盈系數增大。項目團隊應用“長護筒工藝”,利用插板機下設加長護筒直接穿越回填石層,有效護壁并控制混凝土用量;針對大塊石,采用“黏土回填慢鉆”法輔助成孔。
面對異常復雜的施工環境,我公司項目團隊所展現出的專業技術能力、頑強的攻堅精神以及卓越的質量安全管理水平,獲得了業主單位的高度認可與好評。
